En bref
- Budget 2024 constaté : une isolation de rampants en bicouche avec frein-vapeur et parement se situe généralement entre 40 et 70 €/m² (données 2024, grilles et retours de terrain CAPEB), avec des écarts selon accès, état de charpente et niveau de finition.
- Le point qui fait la différence : le frein-vapeur côté chaud, continu et étanche aux jonctions, conditionne la durabilité de l’isolant et de la charpente (repères techniques diffusés par ADEME et règles de l’art suivies sur chantier).
- Deux familles de chantiers : isolation par l’intérieur (la plus fréquente) ou sarking (par l’extérieur) quand une réfection de couverture est prévue ou quand chaque centimètre de volume compte.
- Formalités : création de surface = souvent déclaration préalable ou permis selon les seuils, et architecte au-delà de 150 m² de surface après travaux (règles détaillées sur Service-Public et textes applicables sur Légifrance).
- Aides : possibles via MaPrimeRénov’, CEE et TVA à 5,5 % si conditions remplies, avec exigence d’un artisan RGE à vérifier sur France Rénov’.
Prix pour isoler des combles aménagés : fourchettes au m² et postes qui comptent
Entre 50 et 100 €/m² pour une prestation comprenant isolation, membrane côté intérieur et parement avec un niveau de finition standard, c’est une fourchette rencontrée sur de nombreux devis de rénovation de combles (données 2024, ordres de grandeur consolidés à partir de pratiques d’entreprises et repères CAPEB). Elle varie vite. Très vite.
La raison est simple : isoler des rampants n’est pas un “geste” isolé. C’est un morceau d’aménagement, avec des interfaces partout (charpente, fenêtres de toit, pannes, raccords au plancher, électricité). Sur le terrain, ce sont ces interfaces qui mangent le temps.
Tableau de prix : variantes fréquentes et ce qui est inclus
Le tableau ci-dessous sert de grille de lecture. Il ne remplace pas un métrage ni un examen de charpente, mais il permet d’identifier les devis trop flous (ou trop “jolis” sur le papier).
| Variante de prestation | Fourchette de prix (données 2024) | Ce qui est généralement compris | Ce qui fait souvent grimper |
|---|---|---|---|
| Isolation des rampants bicouche (laine minérale) + frein-vapeur + placo | 40 à 70 €/m² (CAPEB, pratiques 2024) | Deux couches, ossature, membrane, plaques de plâtre, joints de base | Multiples découpes, chiens-assis, lucarnes, accès compliqué |
| Rampants en fibre de bois (densité adaptée) + parement | 55 à 90 €/m² (ordres de grandeur 2024, filière et entreprises) | Isolant biosourcé, calepinage, membrane, fermeture | Épaisseurs importantes, gestion des fixations, poids, temps de pose |
| Aménagement “prêt à peindre” (isolation + parement + bandes soignées) | 50 à 100 €/m² (pratiques d’entreprises 2024) | Bandes, finitions plus poussées, raccords | Traitement acoustique, reprises de planéité, points singuliers |
| Sarking (isolation par l’extérieur lors réfection toiture) | [À VÉRIFIER] selon complexe, couverture et accès | Isolation au-dessus des chevrons, continuité thermique | Échafaudage, dépose/repose couverture, zinguerie, sécurité |
Exemple chiffré : une chambre sous rampants, 38 m² de surface isolée
Cas concret, vu en 2025 sur un chantier en Gironde : une chambre et un palier sous toiture, avec environ 38 m² de rampants et joues à isoler. Le client hésitait entre une laine minérale classique et une fibre de bois pour mieux tenir l’été.
À prestation comparable (ossature, membrane, parement), la variante laine minérale ressortait dans une enveloppe cohérente avec 40 à 70 €/m² (données 2024, repères CAPEB), tandis que la fibre de bois se rapprochait de 55 à 90 €/m². Verdict : l’écart ne venait pas d’un “produit plus cher” seulement, mais du temps (calepinage, manutention, épaisseurs) et des finitions autour de deux fenêtres de toit.
Postes oubliés : ceux qui font dérailler un devis “au m²”
Un devis trop court laisse des zones grises. Et ces zones coûtent cher après signature.
À contrôler noir sur blanc : la gestion des déchets, la reprise des tableaux autour des fenêtres de toit, le passage des gaines avant fermeture, et le niveau de finition des bandes (prêt à peindre ou simple jointement). Sur le terrain, la différence se voit dès la première journée de pose.
Pour recouper des séquences de chantier et des points de vigilance, des ressources externes détaillent aussi les étapes, par exemple un guide pratique sur les erreurs à éviter et l’ordre des opérations. En clair : un prix “rampants” sans description des interfaces est un prix incomplet.
À retenir : un chiffrage crédible décrit l’isolant, la membrane, l’ossature, le parement et les points singuliers, sinon la fourchette au m² n’a plus de sens.

Facteurs de variation : épaisseur disponible, confort d’été, ponts thermiques et acoustique
Deux devis peuvent annoncer “R élevé” et pourtant ne pas parler de la même chose. L’un protège du froid. L’autre protège aussi de la surchauffe estivale.
Le premier facteur est géométrique : sous les rampants, l’épaisseur est comptée. Chaque centimètre grignote un peu de volume, et la tentation est forte de réduire l’isolant. Mauvais calcul.
Résistance thermique R : viser un niveau cohérent sans sacrifier le volume
La résistance thermique R (en m².K/W) exprime la capacité d’un complexe à freiner les échanges. Plus R est haut, plus la paroi isole. C’est le langage des aides et des fiches techniques, et c’est aussi celui des contrôles.
Dans les rampants, atteindre R ≥ 6 conduit souvent à viser une épaisseur de l’ordre de 16 à 24 cm selon le matériau et sa conductivité (lambda). Ce chiffre dépend des produits. Il ne se devine pas.
Sur le terrain, la difficulté n’est pas de commander la bonne épaisseur. C’est de la loger sans écraser l’isolant, sans supprimer la ventilation sous couverture, et sans créer de zones “vides” derrière un conduit ou une panne. Verdict : une épaisseur annoncée n’a de valeur que si la continuité est tenue partout.
Confort d’été : déphasage, densité et expositions
Dans une pièce sous toiture exposée sud ou ouest, la surchauffe peut être le sujet numéro un. La fibre de bois est souvent citée car sa densité favorise un meilleur décalage de l’onde de chaleur, ce que la littérature technique de l’ADEME explique via l’inertie et la capacité thermique des matériaux.
Un cas typique : une suite parentale sous combles, velux plein ouest, toiture sombre. Si l’isolant est dimensionné uniquement pour l’hiver, la pièce devient inhabitable en fin de journée l’été. Un chiffrage cohérent mettra en balance l’épaisseur, la nature du matériau, et la ventilation (VMC, entrées d’air, éventuelles protections solaires).
Ponts thermiques : le bois de charpente n’est pas neutre
Entre chevrons, une isolation en une seule couche laisse le bois “traverser” la paroi. Le bois a une résistance, mais il reste un chemin de fuite. C’est le pont thermique.
La pose en deux couches (une entre chevrons, une croisée en sous-face) sert à casser ces chemins. C’est un standard de chantier parce qu’il sécurise le résultat. Court et net.
Acoustique : ne pas confondre isolation thermique et affaiblissement sonore
Le confort sonore sous toiture dépend de la masse, des désolidarisations et des fuites d’air. Une laine minérale contribue souvent à atténuer des bruits aériens, mais une membrane mal raccordée ou un parement non soigné peut ruiner l’effet.
Pour ceux qui veulent approfondir les séquences de pose et les points sensibles, une ressource utile existe aussi côté méthodologie, par exemple un déroulé d’étapes appliqué aux combles aménagés. En clair : l’acoustique se gagne sur l’étanchéité à l’air et les raccords autant que sur l’isolant.
Ce qu’il faut retenir : le devis doit relier un objectif (hiver/été/bruit) à un complexe précis (épaisseur, matériau, membrane, parement), sinon la comparaison est biaisée dès le départ.
Le point suivant verrouille la partie administrative et les règles du jeu : aides, TVA, RGE et démarches en mairie.
Réglementation et démarches : autorisations en mairie, aides, TVA et exigences RGE
Créer une pièce sous toiture ne se limite pas à “isoler”. Il y a une conséquence administrative : la surface change, l’usage change, et parfois la façade change (fenêtre de toit, lucarne). La mairie regarde ces éléments.
Selon les informations de Service-Public (service-public.fr), une déclaration préalable suffit en général lorsque la surface créée reste sous 20 m², avec un seuil porté à 40 m² en zone urbaine couverte par un PLU, sous conditions. Au-delà, le permis de construire est requis.
Architecte : seuil des 150 m² après travaux
Le recours à un architecte devient obligatoire lorsque la surface de plancher totale après travaux dépasse 150 m². Ce point est régulièrement oublié, puis découvert au mauvais moment.
Sur le terrain, cela se traduit par un calendrier qui glisse : relevés, plans, dépôt, délais d’instruction. Mieux vaut intégrer ce tempo avant de signer un lot isolation/placo qui dépend d’une ouverture en toiture.
Aides : MaPrimeRénov’, CEE et accompagnement
MaPrimeRénov’ est versée par Anah (anah.gouv.fr) et ses conditions évoluent selon les profils, les gestes et les performances atteintes. Pour les combles, les forfaits existent, mais ils peuvent être différents entre combles perdus et rampants, l’État priorisant généralement les gestes les plus rentables énergétiquement.
Les CEE (Certificats d’Économies d’Énergie) s’ajoutent souvent, avec des règles propres selon les opérations et les fournisseurs d’énergie. La meilleure pratique consiste à demander, avant signature, qui fait quoi : qui monte le dossier, à quel moment, et quelle preuve de performance est retenue (R, épaisseur, référence produit).
Un conseiller France Rénov’ peut orienter gratuitement sur les dispositifs et la constitution des dossiers. Le point non négociable : l’entreprise doit être RGE pour l’éligibilité, et cette qualification se vérifie sur le portail officiel, pas sur un logo de devis.
TVA : 5,5 %, 10 % ou 20 % selon la nature et l’âge du logement
La TVA en travaux n’est pas un détail comptable. C’est un poste qui peut changer la facture finale.
En rénovation énergétique éligible, la TVA peut être à 5,5 % pour un logement de plus de 2 ans. En amélioration “classique”, elle est souvent à 10 % pour ce même type de logement, tandis que le neuf reste à 20 %. Ces règles et conditions se recoupent via Service-Public et les textes disponibles sur Légifrance. Cette information ne se substitue pas à l’avis d’un professionnel agréé.
Contrats et protection du consommateur : ce que le devis engage
Un devis signé engage l’entreprise sur son prix et son périmètre. Côté client, la signature vaut accord, et les avenants deviennent la porte d’entrée des dérives si le descriptif initial est maigre.
Autre point concret : en cas de contrat conclu hors établissement (démarchage à domicile), il existe un délai de rétractation de 14 jours (références et modalités sur Service-Public, et contrôles de pratiques par la DGCCRF). Court. Mais utile.
À retenir : avant de comparer des isolants, il faut verrouiller le cadre (autorisation, TVA, aides, RGE), sinon le meilleur devis technique peut devenir inapplicable administrativement.
Après ce cadrage, reste un choix de méthode : isoler par l’intérieur ou basculer sur un sarking lors d’une réfection de toiture.
Comparatif technique : isolation des rampants par l’intérieur vs sarking par l’extérieur
Le débat revient sur chaque chantier de combles : gagner du volume ou limiter le budget. Les deux objectifs s’opposent souvent.
L’isolation par l’intérieur est la voie la plus fréquente, car elle évite de toucher à la couverture. Le sarking devient cohérent quand la toiture doit être refaite, ou quand la hauteur sous rampant est déjà limite et qu’il serait dommage de la réduire.
Isolation par l’intérieur : la méthode “classique” et ses points durs
La pose courante se fait en deux couches : première couche entre chevrons, seconde couche croisée en sous-face pour traiter les ponts thermiques du bois. Ensuite viennent la membrane côté intérieur (frein-vapeur ou pare-vapeur selon étude hygrothermique) et le parement, souvent en plaques de plâtre.
Le piège est la “simplification” : supprimer la seconde couche, ou rogner sur la membrane, pour gagner du temps et quelques centimètres. Sur le terrain, ce sont ces raccourcis qui créent les pathologies : zones froides, condensation, moisissures en angle, et reprises impossibles sans tout rouvrir. Verdict : le confort se joue avant la fermeture.
Sarking : continuité thermique, mais chantier plus lourd
Le sarking consiste à poser l’isolant au-dessus des chevrons, côté extérieur, puis à reconstituer le support de couverture. Techniquement, la continuité de l’isolation est plus simple à obtenir, car l’ossature bois est “dans” le volume isolé au lieu de le traverser.
La contrepartie est logistique : dépose de couverture, sécurité, météo, gestion de la zinguerie, adaptation des rives et des points singuliers. Dans certaines configurations, le chantier s’apparente à une rénovation de toiture complète. Ce n’est pas le même métier, ni les mêmes assurances à vérifier.
Cas de figure : quand chaque centimètre de hauteur compte
Exemple typique : combles avec une hauteur à peine confortable au faîtage, et une trémie d’escalier déjà fixée. En isolant par l’intérieur, la ligne de plafond descend, et la circulation devient pénible.
Dans ce contexte, le sarking peut préserver le volume intérieur. Il faut toutefois vérifier l’impact sur les hauteurs extérieures, les rives, et les éventuelles contraintes locales (secteur protégé, voisinage, aspect). En clair : le sarking n’est pas “mieux”, il est adapté à un contexte.
Ressources méthodologiques pour comparer sans se tromper
Pour visualiser des séquences de mise en œuvre et des variantes, certains guides externes sont utiles en complément, comme un dossier sur l’isolation des combles aménagés orienté toiture. L’objectif n’est pas de suivre une recette, mais de savoir poser les bonnes questions au moment du devis.
Sur le terrain, une entreprise sérieuse chiffre les deux options lorsque la toiture est proche de la réfection, même si l’une est écartée ensuite. C’est un test simple.
Ce qu’il faut retenir : l’intérieur est souvent le choix budget, le sarking le choix volume et continuité thermique, et la bonne réponse dépend de l’état de la couverture et de la hauteur disponible.
Reste à dérouler un pas-à-pas de chantier : diagnostic, préparation, pose, contrôles, puis signature du devis avec une checklist qui évite les angles morts.
Checklist de signature et guide pas-à-pas : diagnostic, pose, contrôles, finitions
Un chantier de combles aménagés se gagne sur l’ordre des opérations. Si les gaines électriques arrivent après la fermeture, la membrane est percée. Si la charpente est douteuse, l’isolant masque le problème.
Une méthode pas-à-pas réduit les surprises. Elle ne remplace pas un professionnel, mais elle permet de piloter le devis et le planning avec des points d’arrêt clairs.
Étape 1 : diagnostic avant tout métrage (charpente, couverture, humidité)
Le diagnostic commence par la charpente et la couverture : état des bois, traces d’humidité, éventuelles fuites anciennes, et présence de ventilation sous couverture. Un isolant posé sur un support dégradé ne “répare” rien. Il cache.
Vu en 2024 en Loire-Atlantique : un devis d’isolation était prêt, mais un écran sous-toiture déchiré laissait passer des entrées d’eau par vent battant. Le bon ordre a été de traiter d’abord l’étanchéité de la couverture, puis seulement de fermer. Court. Indiscutable.
Étape 2 : préparation des réseaux et des points singuliers
Avant l’ossature, les réseaux se pensent : alimentation des radiateurs, évacuations éventuelles, position des luminaires, prises, VMC. Chaque percement ultérieur est un risque sur l’étanchéité à l’air.
La règle est simple : mieux vaut une heure de coordination en amont qu’une journée de reprise après. Sur le terrain, le coût est multiplié par deux quand il faut rouvrir.

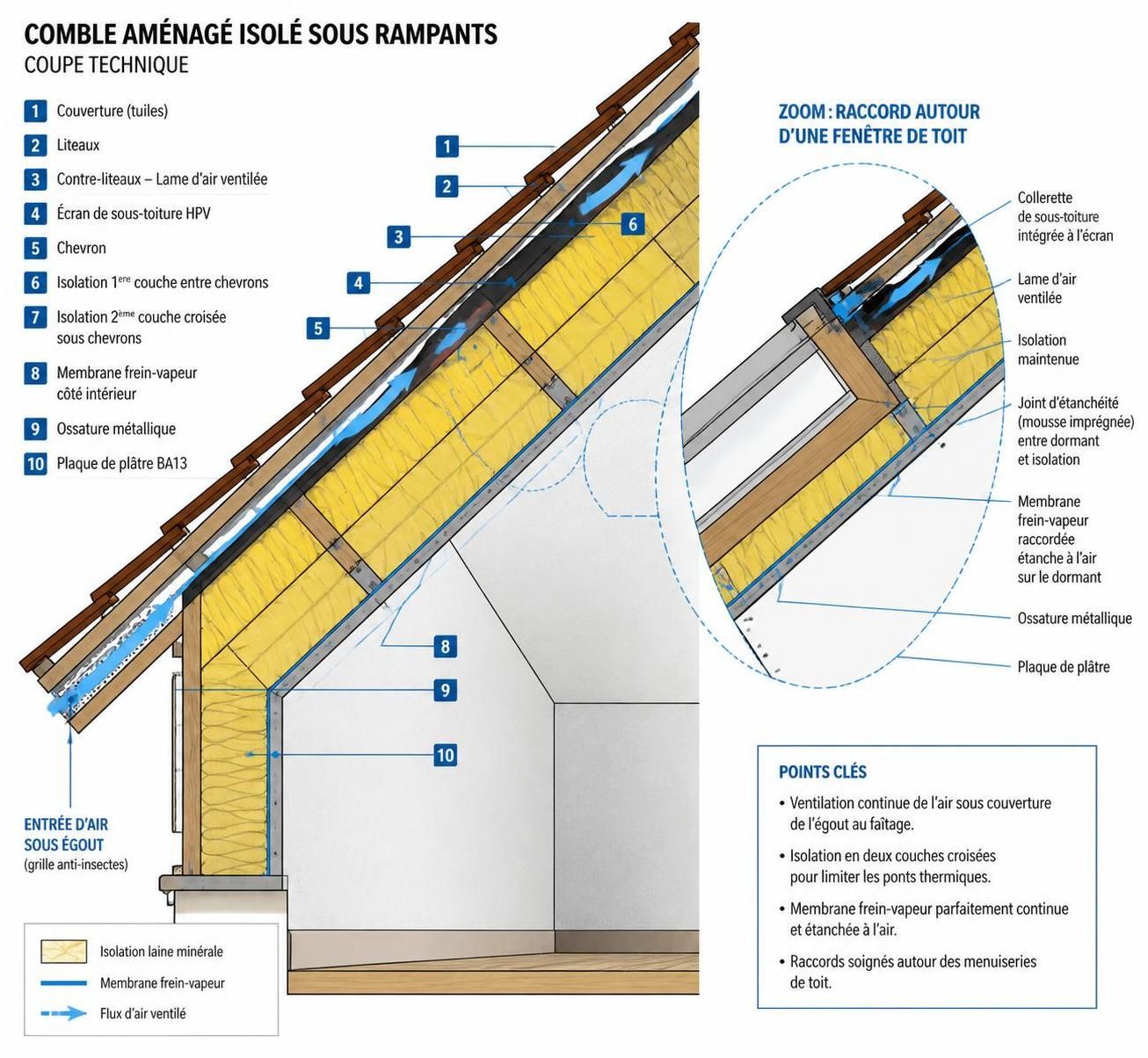

Étape 3 : pose de l’isolant en deux couches et maintien de la lame d’air ventilée
La première couche se loge entre chevrons sans compression, et en conservant une lame d’air ventilée entre l’isolant et la couverture quand la configuration l’exige. Supprimer cette lame d’air peut empêcher l’évacuation de l’humidité et créer des désordres.
La seconde couche croisée, en sous-face, traite les ponts thermiques du bois. C’est souvent elle qui fait la différence au ressenti, surtout dans les zones froides (angles, noues, raccords). En clair : la seconde couche n’est pas un “bonus”.
Étape 4 : frein-vapeur côté chaud, continuité et étanchéité des jonctions
Le frein-vapeur (ou pare-vapeur selon étude) se pose côté intérieur, donc côté chauffé, avec continuité et étanchéité à chaque jonction. Les raccords se font avec adhésifs et mastics adaptés au système, et les percements sont gérés par manchons ou pièces spécifiques.
Pourquoi tant de soin ? Parce que la vapeur d’eau intérieure migre, puis condense dans l’isolant si elle rencontre un point froid. L’isolant se charge en humidité, sa résistance baisse, et le bois autour travaille. C’est mécanique.
Sur le terrain, un simple oubli autour d’un câble de spot peut créer une fuite d’air et un point de rosée local. Et après pose du placo, c’est trop tard.
Étape 5 : parement, finitions, contrôles et réception
Le parement (souvent plaques de plâtre) vient protéger et stabiliser l’ensemble. Les bandes et enduits sont un poste à cadrer : “prêt à peindre” n’est pas “standard”. Les exigences varient, et le devis doit l’écrire.
En réception, la logique est de contrôler les alignements, les raccords visibles (fenêtres de toit, trappes, retours), et la cohérence des percements. Un procès-verbal de réception avec réserves est un outil de gestion, pas un conflit. C’est du suivi.
Checklist devis : mentions à exiger pour signer sans angle mort
La liste suivante ne sert pas à “charger” un artisan, mais à éviter les devis trop vagues. Une entreprise sérieuse répond point par point.
- Surface et périmètre : rampants seuls, joues, pignons, retours, trappes, pieds-droits.
- Complexe isolant : nature, épaisseur(s), R visé, pose en une ou deux couches.
- Gestion de la ventilation : maintien de la lame d’air, traitement des entrées/sorties d’air, compatibilité avec écran sous-toiture.
- Membrane côté chaud : type (frein/pare-vapeur), continuité, système d’adhésifs, traitement des percements.
- Finitions : niveau de bandes, reprises, tableaux de fenêtres de toit, état “prêt à peindre” ou non.
- Déchets et protections : évacuation, protection des sols, nettoyage.
- TVA applicable : 5,5 % / 10 % / 20 % selon cas, mentionnée clairement.
- Qualifications : RGE vérifiable sur le site officiel France Rénov’.
- Garanties : garantie de parfait achèvement (1 an), biennale (2 ans, équipements dissociables), décennale (10 ans, solidité).
Pour ceux qui souhaitent comparer une approche “faire soi-même” avec la logique d’un chantier encadré, une lecture complémentaire peut aider à mesurer les exigences de pose, par exemple un guide orienté auto-rénovation et étapes de pose. Verdict : l’autoconstruction est possible sur certaines configurations, mais la membrane et les raccords demandent une rigueur d’entreprise.
À retenir : le pas-à-pas vaut surtout par ses points de contrôle (ventilation, membrane, interfaces), car c’est là que se joue la différence entre une pièce agréable et une pièce “à problèmes”.
Quelle est la différence entre combles perdus et combles aménagés côté isolation ?
Les combles perdus s’isolent généralement au niveau du plancher (soufflage ou déroulage), avec un chantier rapide. Les combles aménagés se traitent au niveau des rampants, dans une épaisseur contrainte, avec membrane côté intérieur et parement, car l’objectif est de rendre l’espace habitable et durable.
Le pare-vapeur (ou frein-vapeur) est-il obligatoire sous rampants ?
Dans la pratique, une membrane côté chaud correctement posée est déterminante pour limiter les migrations de vapeur d’eau et les condensations dans l’isolant. Le choix entre pare-vapeur et frein-vapeur dépend du complexe et des règles de mise en œuvre ; ce point doit être cadré au devis et compatible avec la composition de toiture. Une pose discontinue ou mal raccordée crée des risques de désordres.
Peut-on isoler des combles aménagés sans perdre de hauteur sous plafond ?
Par l’intérieur, une perte de volume existe presque toujours, même si elle peut être limitée avec des choix d’ossature et d’épaisseur. Quand la hauteur disponible est déjà juste ou quand une réfection de toiture est prévue, l’isolation par l’extérieur (sarking) permet de préserver le volume intérieur, au prix d’un chantier plus lourd.
Quelles démarches en mairie pour transformer un grenier en pièce habitable ?
Les formalités dépendent de la surface créée et du contexte local. En général, une déclaration préalable peut suffire sous certains seuils, tandis qu’un permis de construire s’impose au-delà. Si la surface totale après travaux dépasse 150 m², le recours à un architecte devient obligatoire. Les règles et cas particuliers se vérifient sur Service-Public et, si besoin, auprès du service urbanisme de la commune.
Quels délais prévoir pour isoler des rampants et fermer en placo ?
Pour une surface courante et un accès simple, le temps peut se situer dans une plage de quelques jours pour l’ossature, la pose en deux couches, la membrane et la fermeture, hors finitions très poussées. Les délais réels dépendent du nombre de découpes (fenêtres de toit, pannes, lucarnes), de l’état du support et de la coordination des réseaux avant fermeture.
