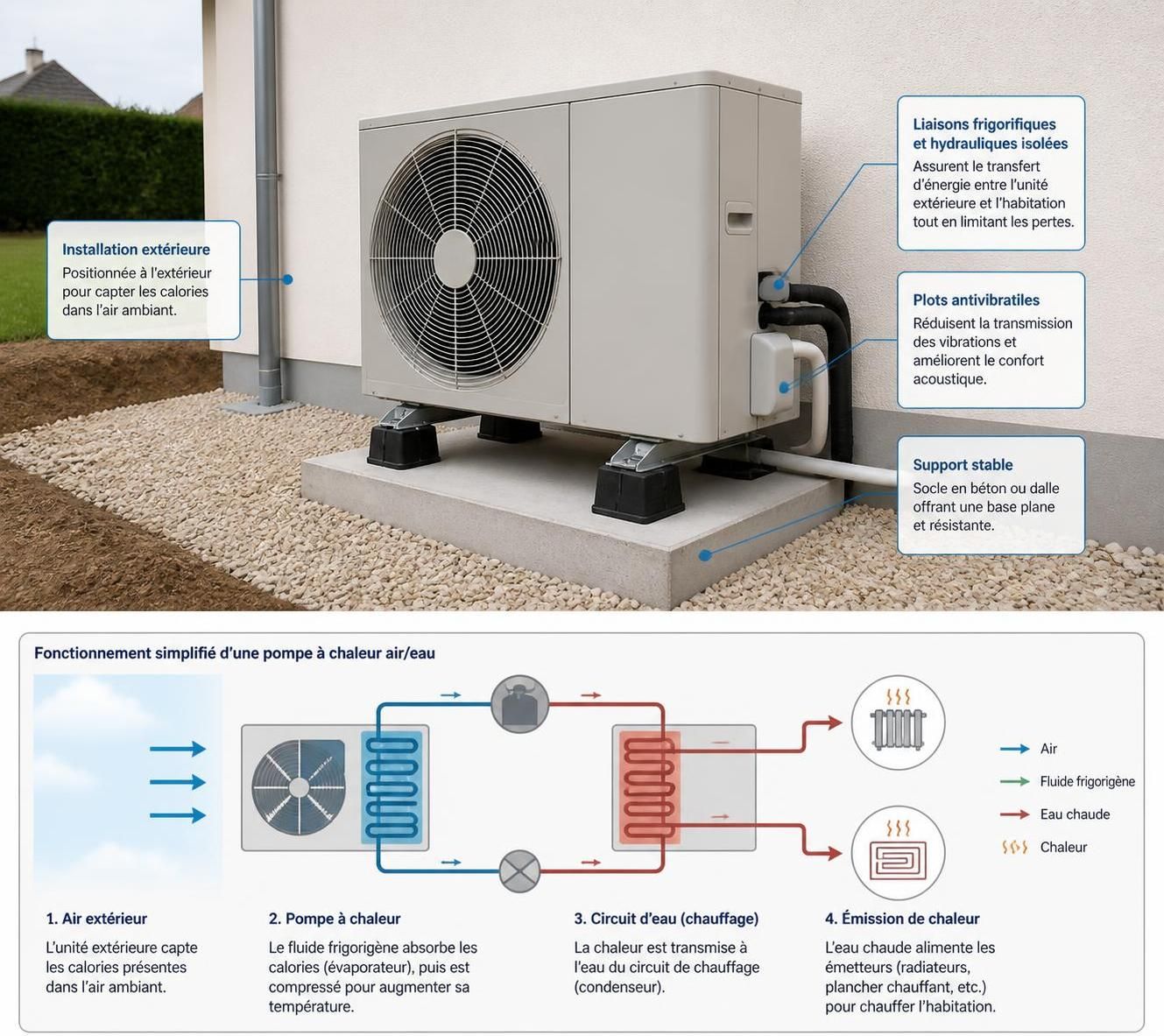

En bref
- Budget constaté posé (données 2024) : selon la technologie, une pompe à chaleur pour 150 m² se chiffre généralement entre 9 000 € et 30 000 € (fourchette à affiner selon accès chantier, réseau existant, et production d’ECS).
- Puissance à viser : pour 150 m², la plage la plus fréquente se situe entre 8 et 14 kW, mais le résultat dépend surtout de la zone climatique et du niveau d’isolation (méthode P = V × T × C).
- Écueil n°1 : une PAC sous-dimensionnée tourne “à fond” et fatigue plus vite. Une marge de 10 à 20% se justifie souvent après calcul.
- Écueil n°2 : le devis “PAC seule” oublie parfois des postes décisifs (hydraulique, désembouage, ballon ECS, évacuation condensats, bruit, dalle, carottage).
- Aides : MaPrimeRénov’ et les primes CEE existent sous conditions. Le point non négociable reste la qualification RGE (vérification via France Rénov’ : france-renov.gouv.fr).
- Administratif : une unité extérieure peut nécessiter une déclaration préalable selon le PLU et l’aspect de façade (réflexe : mairie + Service-Public).
Prix réel d’une pompe à chaleur pour 150 m² : fourchettes et postes cachés
Selon les ordres de grandeur publiés par l’ADEME (ademe.fr) et les repères de coûts relayés par France Rénov’ (france-renov.gouv.fr), le prix d’une pompe à chaleur se lit toujours en “projet complet” : matériel, pose, adaptation du réseau, mise en service et réglages. La raison est simple. Deux maisons de 150 m² affichent la même surface, mais pas les mêmes contraintes.
Sur le terrain, le poste qui fait dérailler un budget n’est pas la machine. Ce sont les interfaces : les longueurs de liaisons, la reprise hydraulique, les percements, l’évacuation des condensats, ou un tableau électrique à reprendre. Le devis doit les nommer, sinon le chantier les crée quand même.
Fourchettes de prix par technologie (données 2024) et lecture correcte
Pour une maison de 150 m², les fourchettes observées dans les guides grand public recoupent généralement ces niveaux : PAC air-air posée entre 9 000 € et 15 000 €, PAC air-eau posée entre 13 500 € et 19 500 €, et PAC géothermique (captage + PAC) entre 13 500 € et 30 000 €. Ces montants doivent être compris comme des enveloppes. Ils bougent dès qu’un ballon ECS (eau chaude sanitaire) est ajouté, ou dès qu’un réseau radiateurs demande une remise en état.
Pour comparer avec d’autres repères et vérifier que les ordres de grandeur restent cohérents, des pages de synthèse comme prix d’une pompe à chaleur pour 150 m² ou coûts PAC maison 150 m² donnent des trames utiles. Verdict : si une offre “tout compris” tombe nettement sous la plage basse sans explication technique, la question n’est pas “bonne affaire”. C’est “qu’est-ce qui manque”.
Tableau récapitulatif : budget posé, puissance et contraintes typiques
| Type de PAC | Fourchette posée (données 2024) | Puissance courante pour 150 m² | Contraintes fréquentes à chiffrer |
|---|---|---|---|
| Air-air (splits / gainable) | 9 000 € – 15 000 € | 8 – 12 kW selon isolation | Passages de liaisons, condensats, acoustique, zonage des pièces, absence d’ECS |
| Air-eau (chauffage seul ou avec ECS) | 13 500 € – 19 500 € | 9 – 15 kW selon climat | Compatibilité radiateurs, désembouage, ballon ECS, loi d’eau, protections antigel |
| Géothermique (sol/eau) | 13 500 € – 30 000 € | 8 – 14 kW en général | Forage/captage, autorisations, accès engins, remise en état des abords |
| Hybride (PAC + chaudière) | [À VÉRIFIER] selon configuration | Dimensionnement partagé | Régulation bi-énergie, fumisterie, équilibrage, logique de bascule |
Cas concret : devis “propre” vs devis “court”
Vu en 2024 sur un chantier en Loire-Atlantique : une maison de 150 m² en rénovation intérieure, radiateurs existants, réseau ancien. Le premier devis annonçait un montant attractif, mais sans désembouage ni réglage hydraulique. Le second, plus élevé, détaillait l’équilibrage, la fourniture des pots à boues (filtration), et la reprise de l’évacuation de condensats.
En clair, la différence n’était pas une marge “gonflée”. C’était la liste de ce que le premier devis laissait au hasard. À retenir : un prix n’est comparable que si les postes invisibles sont écrits noir sur blanc, sinon la comparaison est faussée dès le départ.

Dimensionnement d’une PAC pour 150 m² : méthode, zones climatiques et marge
Le dimensionnement ne se fait pas “à la surface”. Il se fait aux déperditions, ce qui explique pourquoi deux maisons de 150 m² peuvent appeler des puissances différentes. La méthode simplifiée la plus lisible repose sur P = V × T × C, où P est la puissance, V le volume, T l’écart de température, et C le coefficient de déperdition (liée à l’enveloppe).
Sur le terrain, le coefficient C est le parent pauvre des discussions commerciales. Il conditionne pourtant la facture et le confort. Une enveloppe médiocre oblige la machine à compenser en permanence.
Calcul de base : volume, écart de température, coefficient de déperdition
Pour une maison standard de 150 m² avec 2,5 m de hauteur sous plafond, le volume atteint 375 m³. Ensuite, l’écart de température T dépend de la zone climatique. Les repères souvent utilisés en France segmentent en H1 (Nord/Est), H2 (Ouest/Sud-Ouest) et H3 (Méditerranée), avec des températures extérieures de base respectives autour de -9°C, -6°C et -3°C.
Le coefficient C peut varier typiquement entre 0,7 et 1,6 selon l’isolation, l’étanchéité à l’air et la présence de ponts thermiques. Une maison rénovée avec combles traités, menuiseries correctes et murs repris se rapproche du bas de l’échelle. Un pavillon resté “dans son jus” se situe plus haut.
Tableau de puissances recommandées : zone climatique et niveau d’isolation
| Zone climatique | Bonne isolation (coef. ~0,9) | Isolation moyenne | Mauvaise isolation |
|---|---|---|---|
| H1 (Nord/Est) | 10 – 11 kW | 12 – 14 kW | jusqu’à 19 kW |
| H2 (Ouest) | 8,5 – 9 kW | 10 – 12 kW | jusqu’à 15 kW |
| H3 (Méditerranée) | 7,5 – 8 kW | 9 – 11 kW | jusqu’à 13 kW |
Marge de sécurité : utile, mais à encadrer
Ajouter une marge de 10 à 20% se défend pour absorber les pointes de froid, les imprécisions de mesure et les usages réels (portes qui claquent, pièces plus chaudes demandées, extension future). C’est un garde-fou. Ce n’est pas un prétexte pour gonfler la puissance sans étude.
Verdict : une PAC trop petite s’épuise et génère de l’inconfort. Une PAC nettement trop grande multiplie les cycles courts (marche/arrêt), ce qui dégrade le rendement saisonnier. À retenir : le bon dimensionnement se prouve avec des hypothèses écrites et discutables, pas avec un chiffre “habitude”.
Pour compléter la réflexion par un format vidéo, ce type de contenu aide à visualiser le lien entre déperditions, émetteurs et réglages.
Facteurs qui font varier le devis : isolation, émetteurs, hydraulique, acoustique
Deux devis affichant la même puissance et la même technologie peuvent diverger fortement, sans arnaque ni miracle. Le diable se cache dans les adaptations. C’est là que la lecture “second œuvre” aide : tout ce qui touche aux percements, aux finitions et aux reprises techniques finit par se payer.
Sur le terrain, l’écart se construit souvent sur quatre blocs : l’enveloppe, les émetteurs, l’hydraulique et l’emplacement de l’unité extérieure. Chaque bloc entraîne des postes annexes.
Isolation et ventilation : l’angle mort qui coûte le plus cher après coup
Une PAC ne corrige pas une maison passoire. Elle compense, et elle facture. Les repères de l’ADEME rappellent que la priorité reste de réduire les déperditions (toiture, murs, menuiseries), puis d’assurer une ventilation cohérente pour éviter humidité et inconfort.
Un exemple simple : des fenêtres remplacées mais des entrées d’air mal gérées peuvent créer des courants d’air et pousser le thermostat. La machine suit. La consommation aussi.
Émetteurs : radiateurs haute température vs basse température
La PAC air-eau donne sa pleine mesure avec des émetteurs basse température (plancher chauffant, radiateurs adaptés), car l’eau de chauffage est moins chaude. Le COP (coefficient de performance, ratio énergie restituée/énergie électrique) s’en ressent. Un COP de 4 signifie 4 kWh de chaleur produits pour 1 kWh d’électricité consommée, mais ce chiffre dépend des conditions de fonctionnement.
Avec des radiateurs haute température, certaines configurations restent possibles, mais elles se discutent : température de départ, puissance disponible par pièce, et confort par grand froid. En clair, changer une PAC sans vérifier les émetteurs revient à changer un moteur sans regarder la boîte de vitesses.
Hydraulique : désembouage, équilibrage, et protections
Un réseau ancien peut contenir des boues et des oxydes. Le désembouage (nettoyage du circuit) n’est pas un “plus” cosmétique. Il protège l’échangeur et stabilise les débits.
Vu en 2023 dans le Bas-Rhin : un remplacement de générateur a été livré sans pot à boues, et les bruits de circulation sont apparus dès les premières semaines. Le coût de reprise a été supérieur à ce que le poste aurait coûté au devis. Ce qu’il faut retenir : un devis sérieux détaille la filtration, les purgeurs, les circulateurs si besoin, et les réglages finaux.
Acoustique et implantation : la nuisance se joue à 3 mètres
L’unité extérieure doit être placée en tenant compte des fenêtres, des limites de propriété, et des parois réfléchissantes. Un mur en angle renvoie le bruit. Une cour intérieure l’amplifie.
La règle pratique est claire : on anticipe le pire scénario, la nuit, en hiver, quand tout est silencieux. Verdict : si l’emplacement est choisi “parce que c’est le plus simple”, la gêne devient ensuite “votre problème”.
Pour confronter ces facteurs à des exemples de chiffrage, un repère complémentaire se trouve aussi sur coût d’une PAC pour maison de 150 m², utile pour repérer ce qui devrait figurer dans un devis détaillé.
Réglementation, aides et TVA : ce qui s’applique vraiment à une PAC pour 150 m²
Les aides et la fiscalité ne se traitent pas au ressenti. Elles se traitent au texte et aux conditions d’éligibilité, et ces conditions changent par ajustements réglementaires. Le bon réflexe reste de croiser France Rénov’ (france-renov.gouv.fr) pour les dispositifs, Service-Public (service-public.fr) pour les démarches, et Légifrance (legifrance.gouv.fr) pour les références juridiques.
Sur le terrain, l’erreur classique consiste à signer un devis, puis à découvrir que l’entreprise n’a pas la qualification attendue au moment des travaux. La conséquence est sèche : l’aide peut tomber à l’eau si les conditions ne sont pas respectées.
MaPrimeRénov’, CEE et “Coup de pouce” : logique générale et points de contrôle
MaPrimeRénov’, gérée par l’Anah (anah.gouv.fr), peut contribuer au financement d’une PAC selon les revenus et la nature des travaux. Les CEE (Certificats d’Économies d’Énergie) sont des primes portées par les fournisseurs d’énergie, avec des montants variables selon les opérations et les profils.
Les communications commerciales annoncent parfois des montants “jusqu’à”. Cela ne suffit pas pour décider. Ce qui compte est le dossier réel : type de logement, performance des équipements, et respect du parcours administratif.
- Qualification RGE : à contrôler sur le portail officiel France Rénov’ (france-renov.gouv.fr).
- Nature exacte de la PAC : air-eau, géothermie, hybride, et présence d’ECS.
- Devis daté et détaillé : intitulés précis, fournitures, mise en service, réglages.
- Chronologie : certaines aides exigent une demande avant signature ou avant démarrage. Les règles sont à vérifier au cas par cas.
TVA travaux : 5,5%, 10% ou 20% selon la situation
La TVA n’est pas un détail. Pour des travaux de rénovation énergétique éligibles, une TVA à 5,5% peut s’appliquer. Pour de l’amélioration dans un logement de plus de 2 ans hors périmètre “énergie”, c’est souvent 10%. Pour du neuf, c’est 20%. Les conditions exactes sont cadrées sur Service-Public (service-public.fr) et doivent être confirmées par les mentions sur la facture.
En clair : si la TVA affichée ne correspond pas au cas de figure du logement, la régularisation se fait ensuite. Et elle ne fait jamais plaisir.
Déclaration préalable en mairie : quand l’unité extérieure modifie l’aspect
Une unité extérieure peut modifier l’aspect de façade ou être visible depuis l’espace public. Dans certains secteurs (PLU, zones protégées), une déclaration préalable peut être demandée. La démarche se vérifie auprès de la mairie et via Service-Public (service-public.fr), notamment sur les formulaires et pièces à fournir.
Cette information ne se substitue pas à l’avis d’un professionnel agréé. À retenir : un chantier bloqué pour une formalité oubliée coûte plus cher que dix minutes passées à vérifier la règle locale.
Pour un éclairage vidéo sur les aides et les erreurs administratives fréquentes, ce type de ressource sert de garde-fou avant signature.
Comparatif technique : air-eau, air-air, géothermie, hybride pour une maison de 150 m²
Comparer des PAC ne revient pas à comparer des “marques”. Cela revient à comparer des usages, un bâti, et des contraintes de pose. La technologie doit coller à l’existant : émetteurs, place disponible, bruit acceptable, et besoin d’eau chaude.
Sur le terrain, le meilleur choix est souvent celui qui s’intègre sans travaux cachés, tout en gardant une marge de réglage. Une machine très bien notée sur le papier peut devenir un mauvais choix si elle impose des reprises lourdes.
PAC air-eau : le compromis le plus fréquent en rénovation
La PAC air-eau alimente un circuit d’eau (radiateurs ou plancher chauffant). C’est souvent la voie la plus directe quand un chauffage central existe déjà. Elle peut aussi produire l’ECS, selon configuration.
Pour 150 m², la plage de puissance évoquée plus haut (souvent 9 à 15 kW selon climat/isolation) correspond à la réalité de nombreux chantiers. Verdict : c’est “adapté à” une rénovation, à condition de traiter l’hydraulique et de vérifier les émetteurs pièce par pièce.
PAC air-air : intéressante si l’enveloppe est déjà correcte et si l’ECS est gérée ailleurs
La PAC air-air chauffe par soufflage et peut rafraîchir en été. L’installation est généralement moins invasive qu’une reprise complète hydraulique. En revanche, elle ne fabrique pas l’eau chaude sanitaire, ce qui impose un ballon indépendant ou un autre système.
Vu en 2024 dans le Var : une maison de 150 m² avec isolation correcte a été équipée en multi-splits, mais le zonage des pièces a été mal pensé, avec des chambres trop exposées au flux. Résultat : inconfort nocturne et réglages “à la main” pendant des semaines. À retenir : l’air-air se dimensionne aussi en diffusion, pas seulement en kW.
Géothermie : rendement stable, mais chantier plus contraignant
La géothermie capte des calories dans le sol. Le rendement reste stable quand il fait très froid, ce qui rassure en zones rigoureuses. La contrepartie est évidente : forage ou captage horizontal, accès engins, et remise en état des abords.
En clair, ce choix s’envisage quand le terrain s’y prête et que le projet global justifie des travaux extérieurs. Sinon, la contrainte dépasse l’avantage.
Hybride : logique de bascule, logique de réglage
Une PAC hybride combine une PAC et une chaudière, avec une régulation qui bascule selon température extérieure et coût d’énergie. L’idée est simple. La mise au point l’est moins.
Sur le terrain, la difficulté vient du paramétrage : température de bivalence, priorités, et cohérence avec l’habitat. Verdict : le système hybride se justifie quand le bâti et le climat rendent l’arbitrage intéressant, mais il exige un installateur qui sait régler et revenir contrôler.
Checklist avant signature : audit, devis, garanties et contrôle RGE
Avant de signer, la meilleure défense contre les surprises est une checklist écrite. Elle évite les “oui oui” au téléphone et les lignes floues sur le devis. Les règles de protection du consommateur, rappelées par la DGCCRF (dgccrf) et les principes de contrats sur Service-Public (service-public.fr), incitent à exiger un écrit complet.
Sur le terrain, une signature sereine se joue sur des détails en apparence secondaires. Ce sont eux qui déclenchent les litiges : qui fait le carottage, qui rebouche, qui évacue, qui remet en peinture.
Audit énergétique : utile même quand il n’est pas obligatoire
Un audit énergétique permet de vérifier les déperditions et de hiérarchiser les travaux. Il peut montrer qu’une isolation de combles ou un traitement de fuites d’air aura un impact plus net qu’une montée en gamme de la machine. La cohérence prime.
Un cas fréquent : une PAC dimensionnée “large” pour compenser des combles peu isolés. Après isolation, la puissance devient inutilement haute, et les cycles courts apparaissent. En clair, l’audit évite d’acheter des kW pour rien.
Devis : les mentions qui doivent apparaître pour un chiffrage comparable
- Puissance et modèle : puissance nominale, plage de fonctionnement, et type (air-eau, air-air, etc.).
- Régulation : loi d’eau, sondes, paramétrage, et reprise de thermostats si nécessaire.
- Hydraulique/air : désembouage, pots à boues, vannes, équilibrage, et protections.
- Acoustique : plots antivibratiles, emplacement, et, si possible, engagement sur l’implantation.
- Finitions : rebouchage, goulottes, reprises de doublage, gestion des percements.
- Déchets : enlèvement de l’ancien matériel et traitement.
Garanties : distinguer parfait achèvement, biennale, décennale
Les garanties ne se mélangent pas. La garantie de parfait achèvement couvre la reprise des désordres signalés la première année. La garantie biennale concerne les équipements dissociables pendant deux ans. La garantie décennale vise la solidité de l’ouvrage sur dix ans.
Verdict : si un devis annonce “garantie 10 ans sur tout” sans préciser le cadre (assurance décennale, conditions), la demande de clarification doit être immédiate. À retenir : une attestation d’assurance se demande avant chantier, pas après un problème.
RGE : vérification simple, effet direct sur les aides
La qualification RGE n’est pas un argument vague. C’est une condition d’éligibilité à plusieurs dispositifs d’aide, selon les règles en vigueur. La vérification se fait sur le site officiel France Rénov’ (france-renov.gouv.fr), en contrôlant que la qualification couvre bien le geste concerné et qu’elle est valide à la date de réalisation.
Pour compléter la lecture avec d’autres exemples de pièges de devis, un comparatif utile se trouve aussi sur prix PAC maison 150 m². Ce qu’il faut retenir : la signature se fait sur un périmètre technique, pas sur une promesse.
Quelle puissance de PAC viser pour une maison de 150 m² ?
La puissance se calcule à partir des déperditions, pas uniquement de la surface. En pratique, beaucoup de projets de 150 m² se situent entre 8 et 14 kW, mais la zone climatique (H1/H2/H3), l’isolation et les émetteurs font varier le résultat. Une marge de 10 à 20% peut se justifier après calcul pour les pointes de froid.
Pourquoi deux devis de PAC air-eau peuvent-ils varier fortement à puissance équivalente ?
Parce que le prix dépend des travaux annexes : désembouage, équilibrage, filtration (pot à boues), adaptation du réseau, ballon ECS, percements, évacuation des condensats, supports antivibratiles, et finitions. Si ces postes ne sont pas détaillés, le devis n’est pas comparable et le risque de plus-value augmente.
Quelles aides peuvent réduire le coût d’une PAC pour 150 m² ?
Selon les conditions fixées par les dispositifs en vigueur, MaPrimeRénov’ (gérée par l’Anah) et les primes CEE peuvent contribuer au financement. L’éligibilité dépend notamment du logement, du type d’équipement et de la qualification RGE de l’entreprise, à vérifier sur france-renov.gouv.fr. Cette information ne se substitue pas à l’avis d’un professionnel agréé.
Une déclaration préalable est-elle nécessaire pour l’unité extérieure ?
Cela dépend de l’impact sur l’aspect extérieur, de la visibilité depuis l’espace public et des règles locales (PLU, secteur protégé). Le réflexe est de vérifier en mairie et sur service-public.fr avant de démarrer, car un oubli peut entraîner une demande de mise en conformité.
